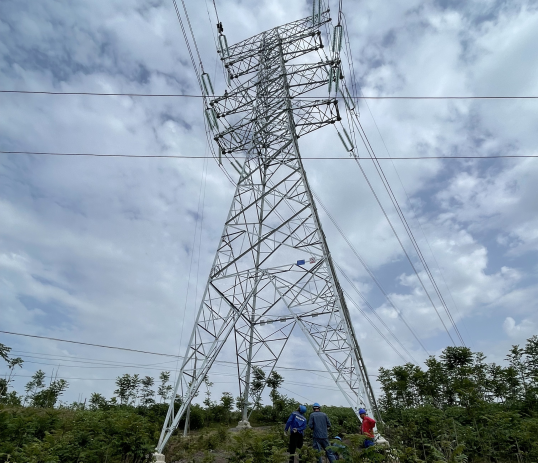

9月15日,随着四川达州燃气电站二期工程220千伏送出工程二标段N107~N108段导线跨越施工结束,整个送出工程架线施工全部完成。
送出工程二标段(至达州Ⅱ220kV变电站)线路全长46km,组立铁塔102基。按照送电投运计划,该标段线路计划于2025年10月底带电投运(将“二标段线路”改为“该标段线路”,承接前文“送出工程二标段”,指代更连贯)。该线路起于四川达州燃气电站二期工程出线构架,止于在建的达州Ⅱ(宣汉南)220kV变电站。该线路施工区段大部分位于山地丘陵地带,施工难度大、物资运送困难,参建各方齐心协力、迎难而上,最终安全、准时完成了该线路的建设。
四川达州燃气电站二期工程220千伏送出工程于2024年11月正式开工,划分为两个标段同时建设。其中一标段(至全胜220kV变电站)线路全长76km,组立铁塔183基,已于2025年6月底建成投运。
送出工程作为四川达州燃气电站二期工程的配套工程,肩负着二期工程新建两台机组电力能源外送的使命,是机组顺利投产的重要保障。本次送出工程二标段施工的完成,将为二期工程4号机组12月并网发电提供可靠支撑。
